Neubau Mehrfamilienhaus mit
7 Wohneinheiten
Baubeginn 13.05.2024
Übergabe des Objektes 19.09.2025
Bauzeit ca. 16 Monate

13.05.2024 Baubeginn

14.05.2024 Errichtung der Spundwände

24.06.2024 Baugrube vor Fertigstellung

03.07.2024 Bewehrungs-abnahme

Bauunternehmer Sennes, Statiker Haager&Eham, Gutachter Palfi (Baubegleitung), Bauträger Immofair GmbH, Index Immobilien GmbH

04.07.2024 Fertigstellung der Bodenplatte

11.07.2024 Fertigstellung Keller- und Tiefgaragenwände

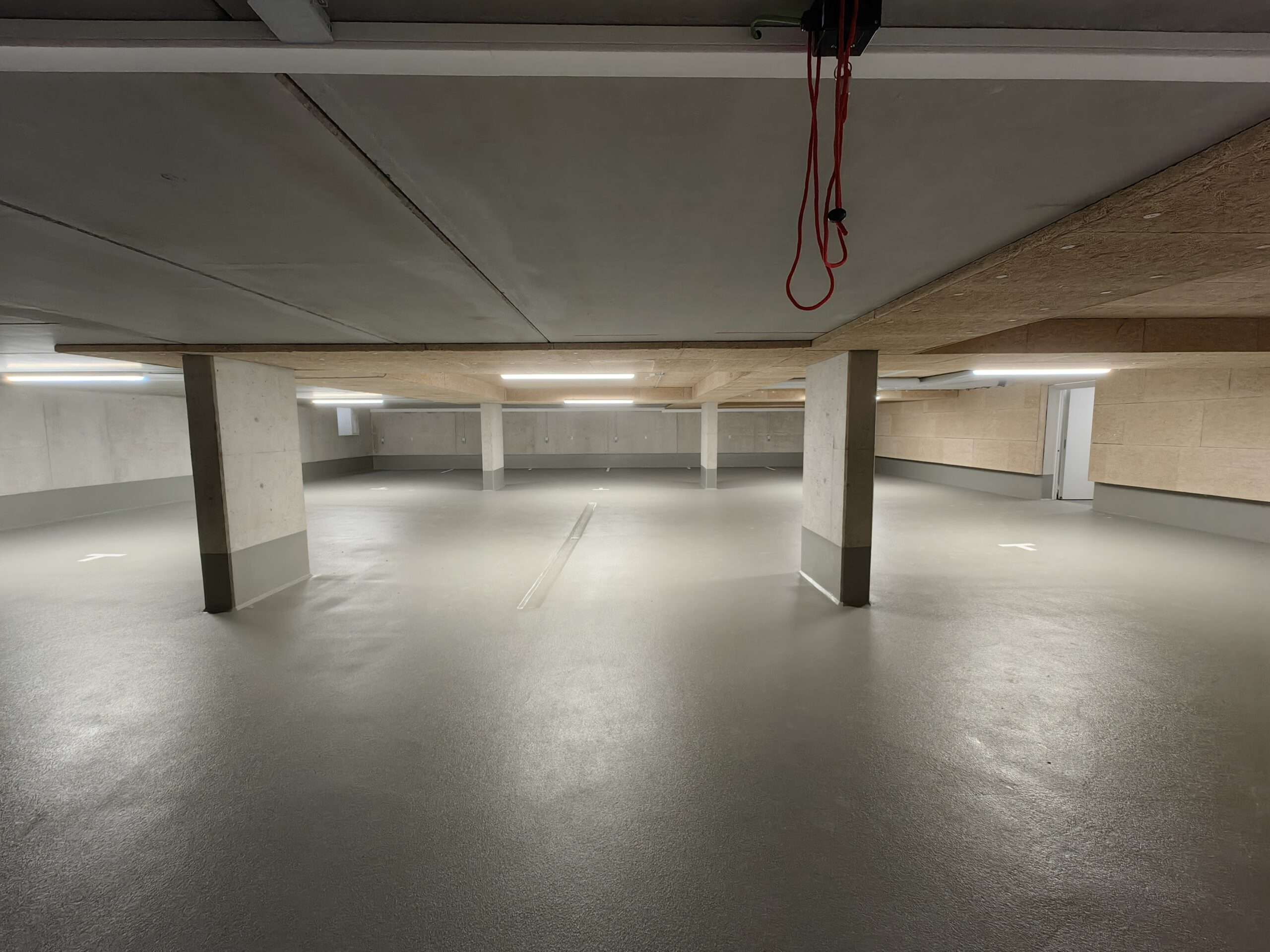

01.08.2024 Fertigstellung Keller- und TiefgaragenDecke und Verfüllung der baugrube

27.08.2024 Anlieferung Ziegel und Beginn der Rohbauarbeiten

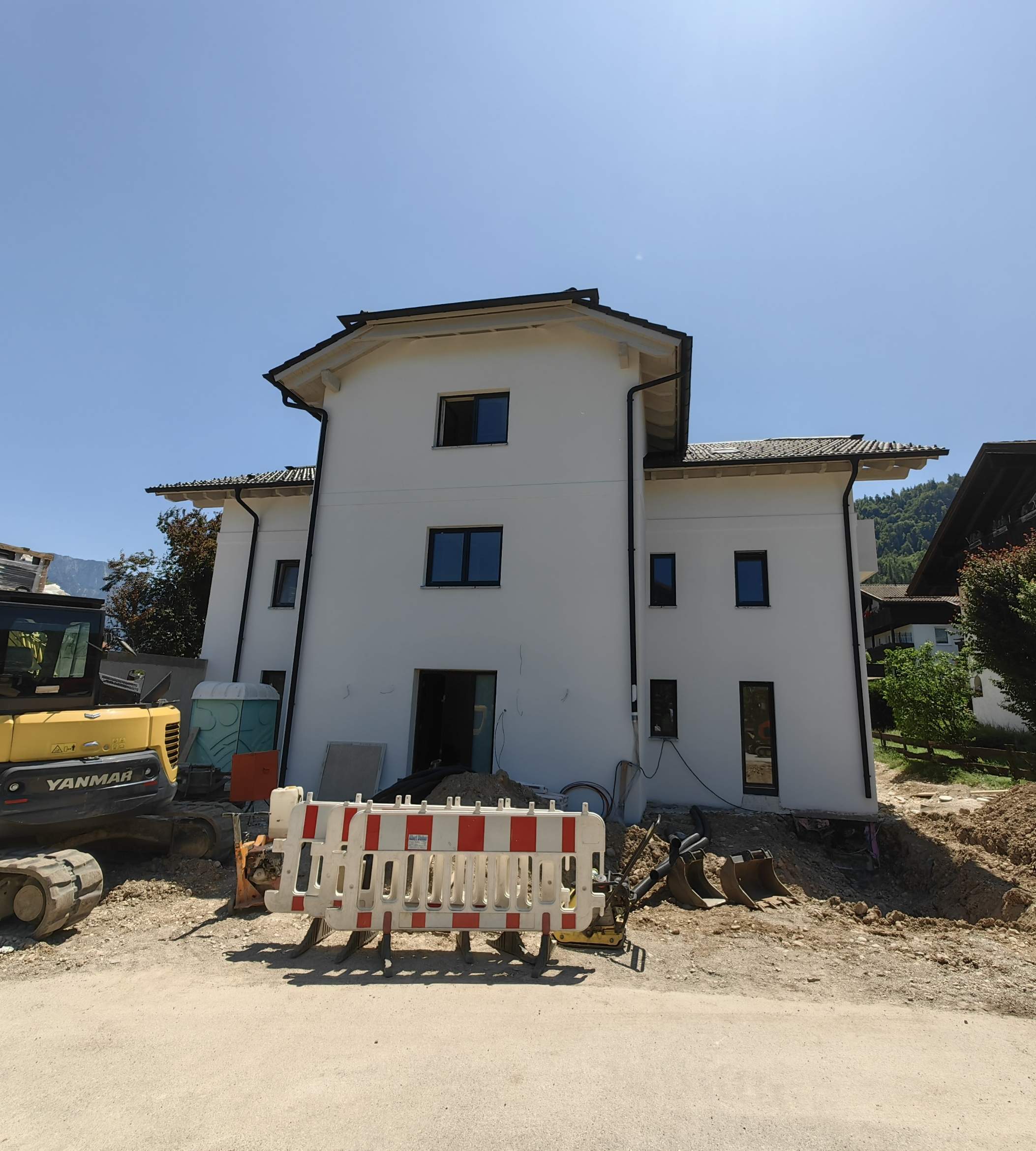

12.09.2024 Rohbau Erdgeschoss Fertig Gestellt

28.09.2024 Rohbau Obergeschoss im Bau

09.10.2024 Decke Obergeschoss /Dachgeschoß Fertig gestellt

09.10.2024 Aussicht und Bergsicht vom Penthouse aus

04.10.2024 Beginn der WandinstAllaTion  im Dachgeschoß

07.10.2024 Bereits
50% der Wandinstallation  im Dachgeschoß Fertiggestellt

28.10.2024 Dach  Fertiggestellt

11.11.2024 Komplette Rohbau Abnahme ist erfolgt

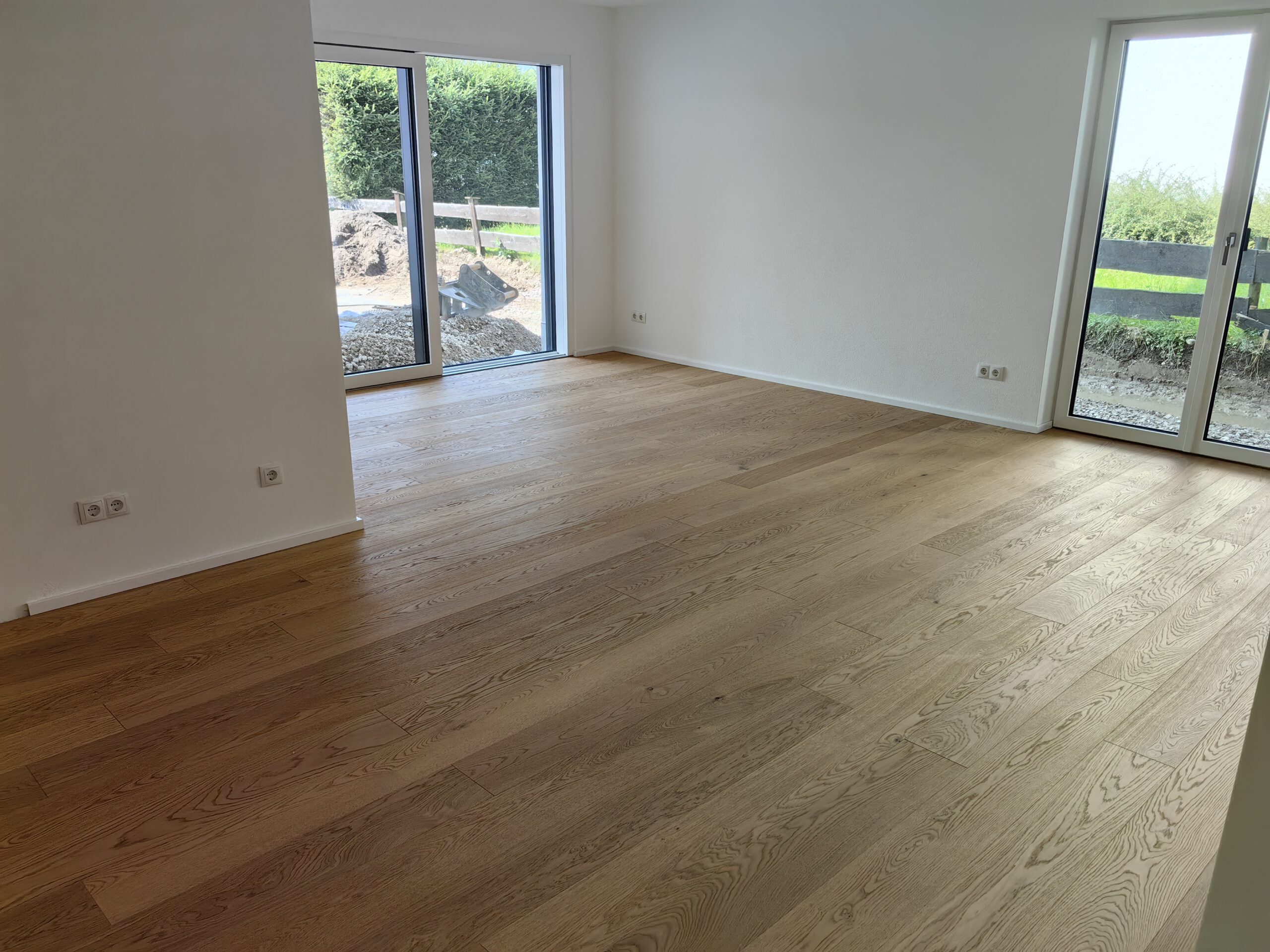

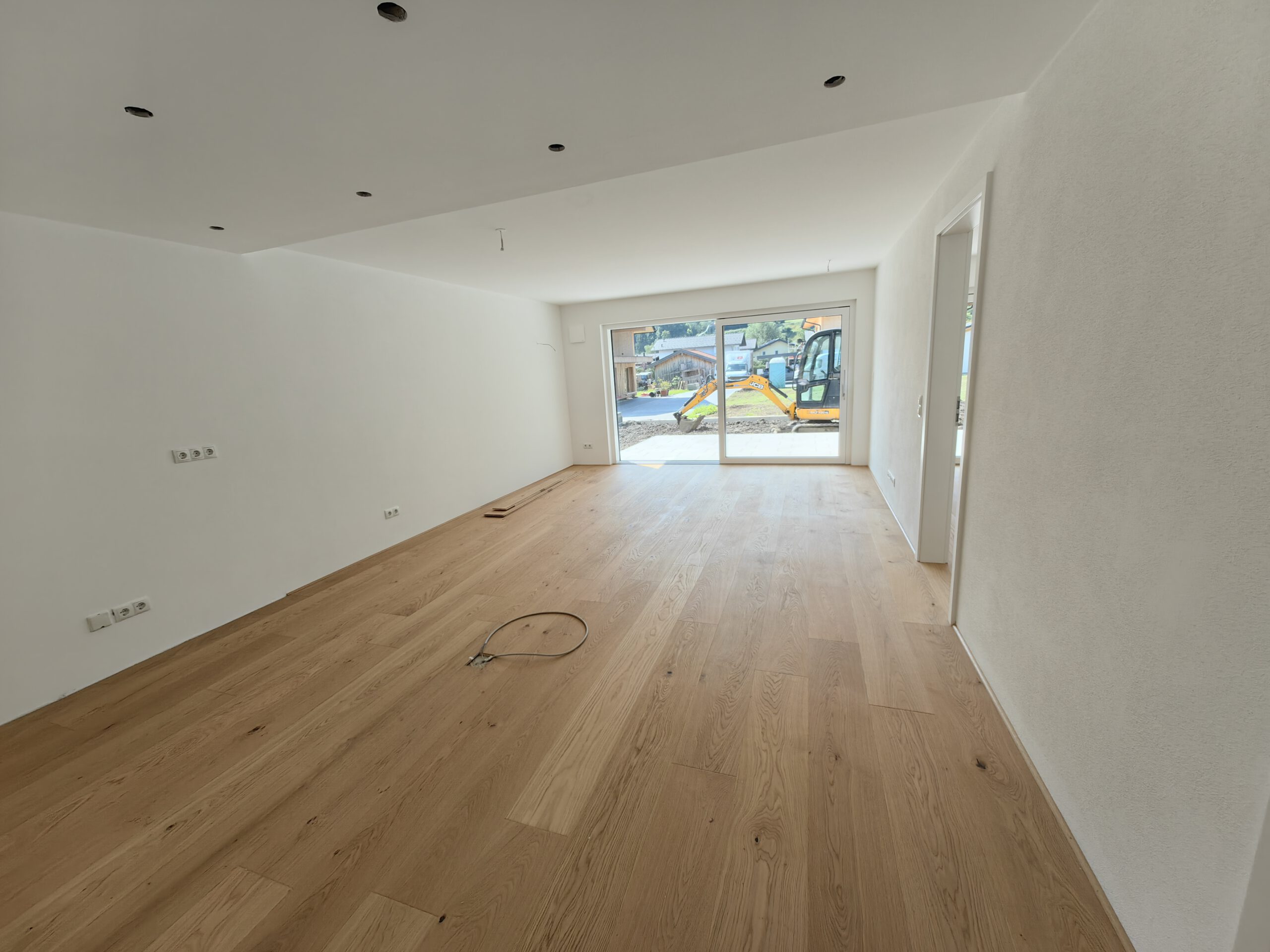

15.11.2024 Fenster und Balkontüren werden Installiert. Unser Elektriker und unsere Heizung-Sanitär Firma sind fleißig am arbeiten und montieren.

17.12.2024 Die Verputzarbeiten in den Wohnungen sind abgeschlossen.

17.12.2024 Die Dacheindeckung ist fertig gestellt.

20.12.2024 Unsere Baustelle ist bis zum 07.01. in den Weihnachtsferien

03.02.2025  – Fußbodenheizung wurde installiert

18.02.2025  – Estrich  wurde in allen Wohnung Fertiggestellt

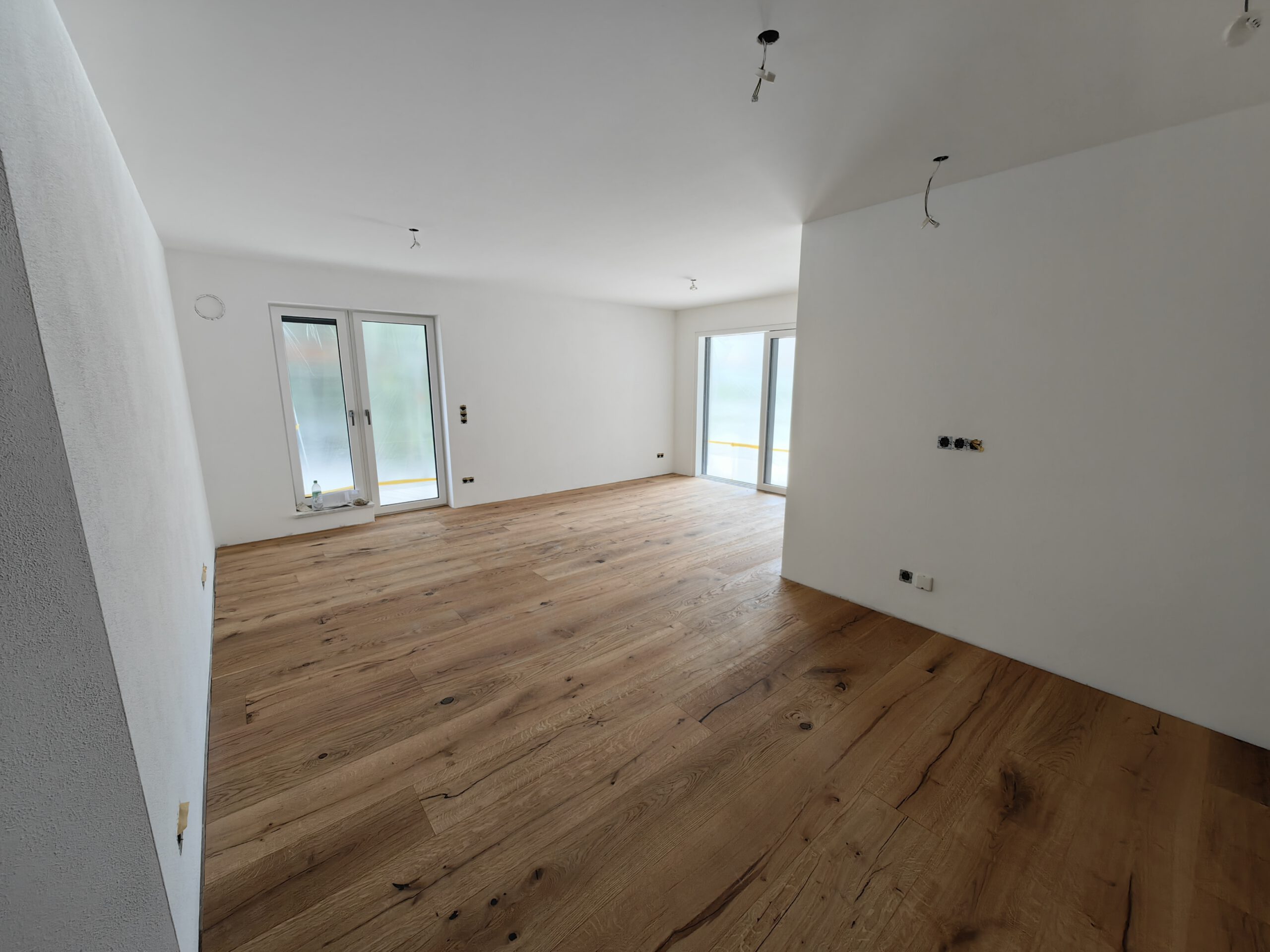

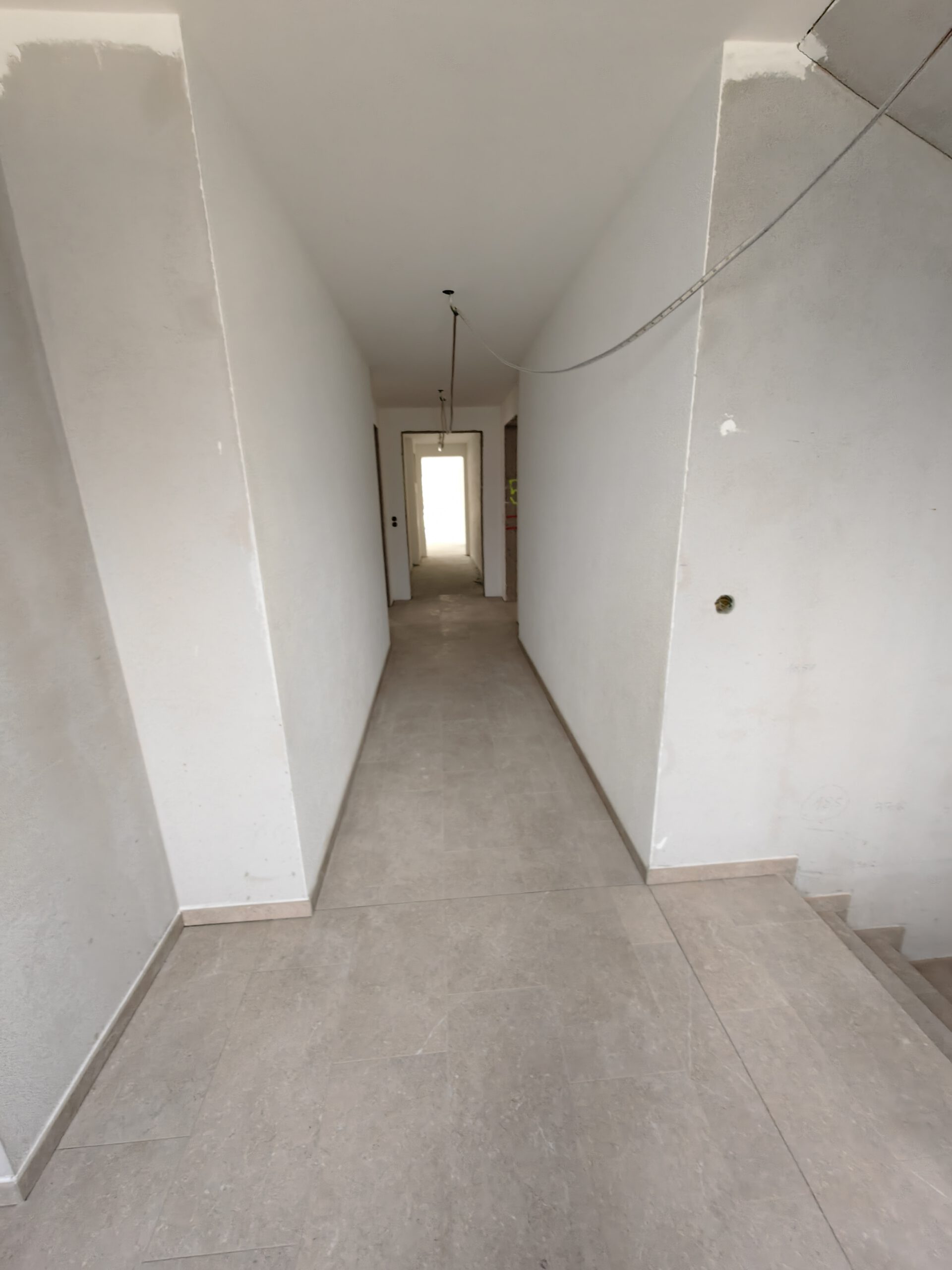

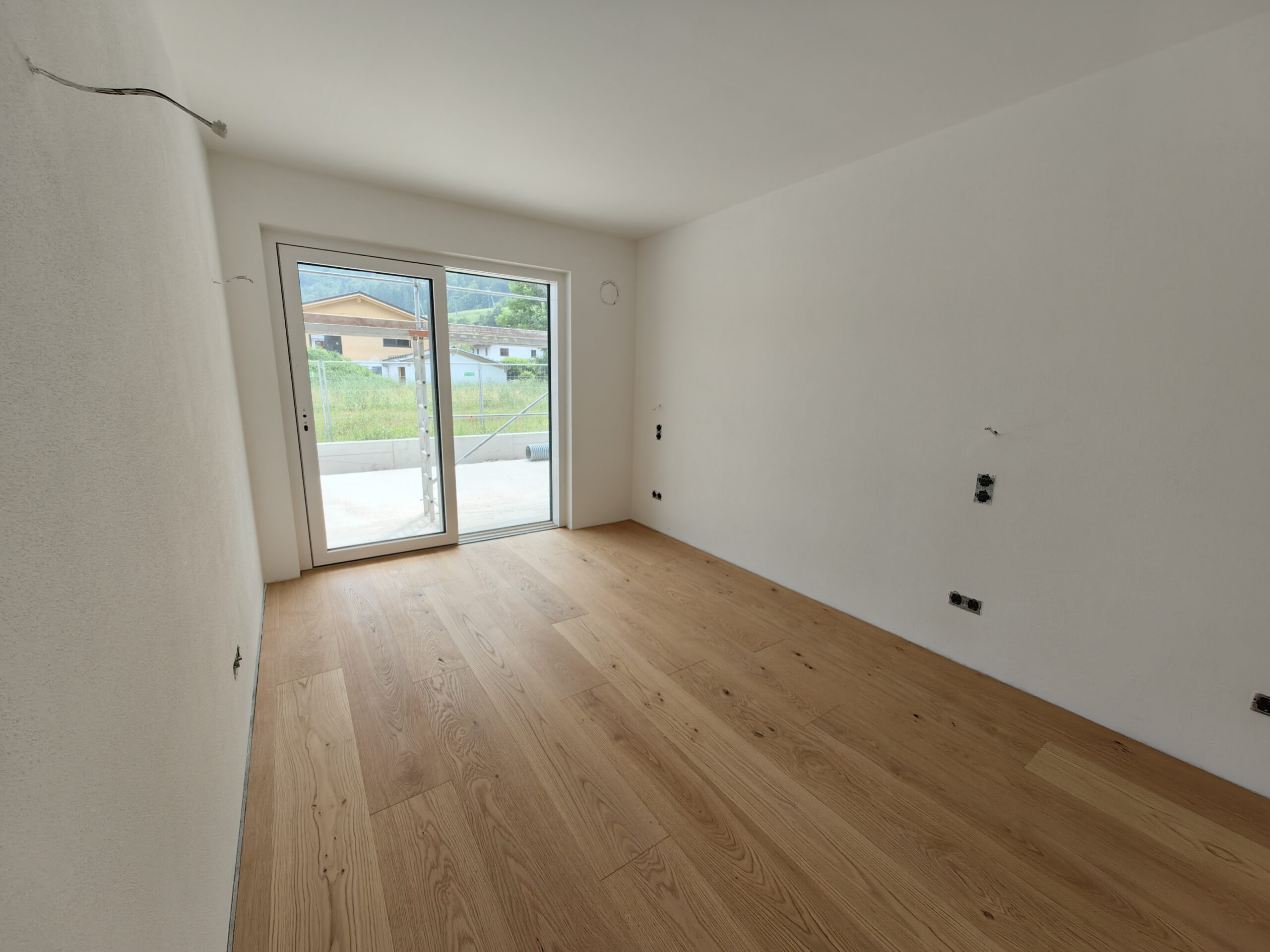

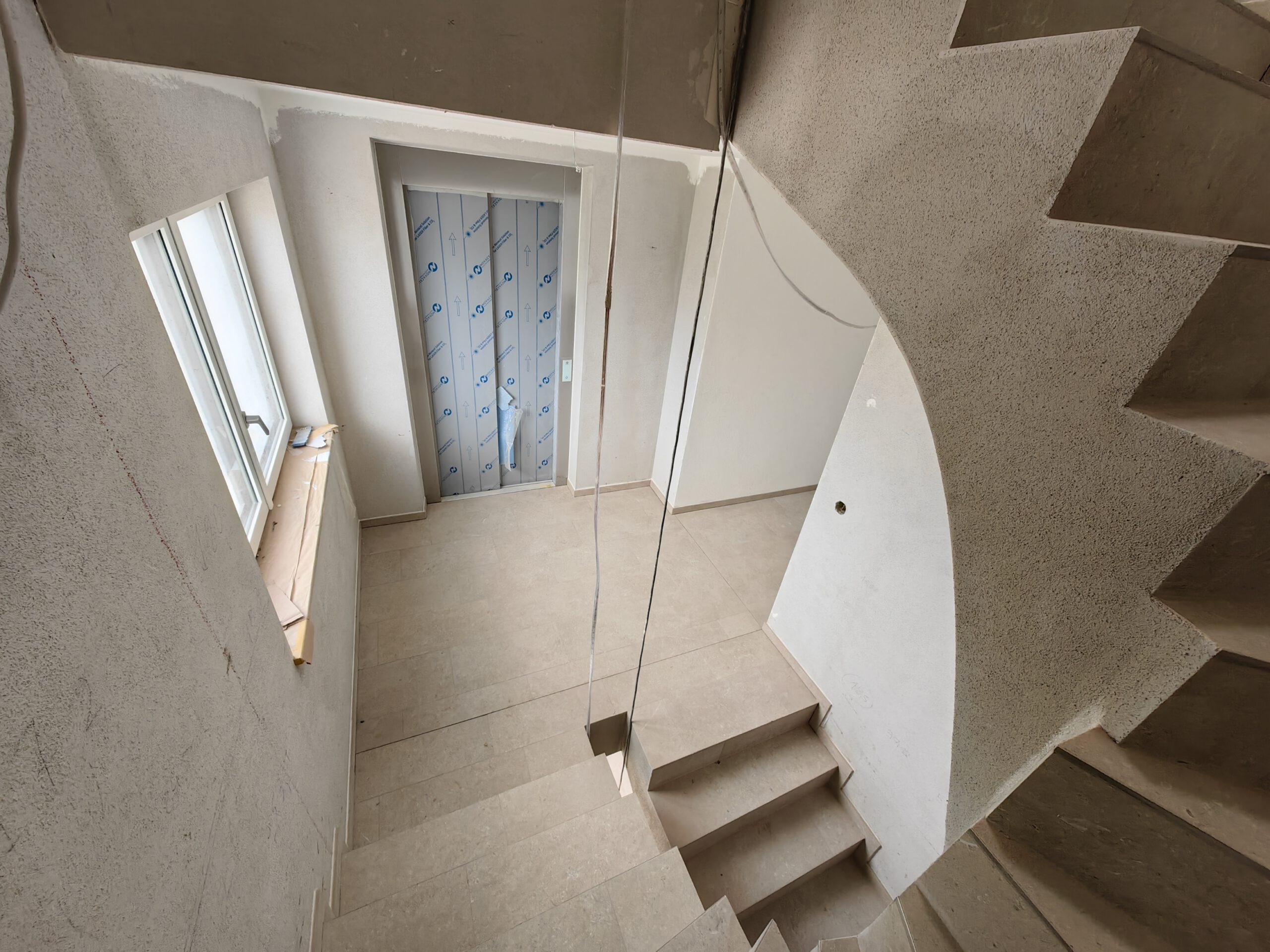

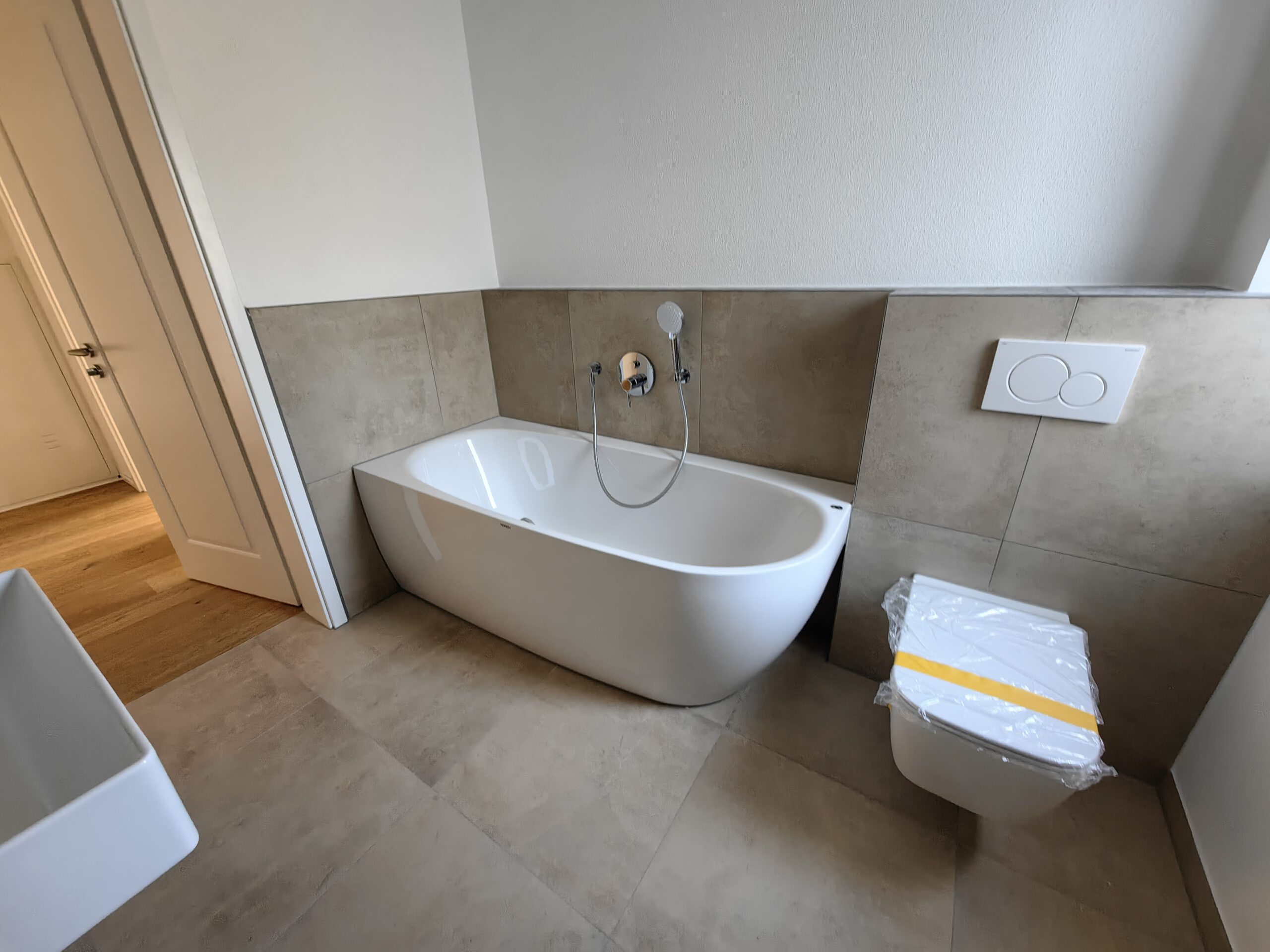

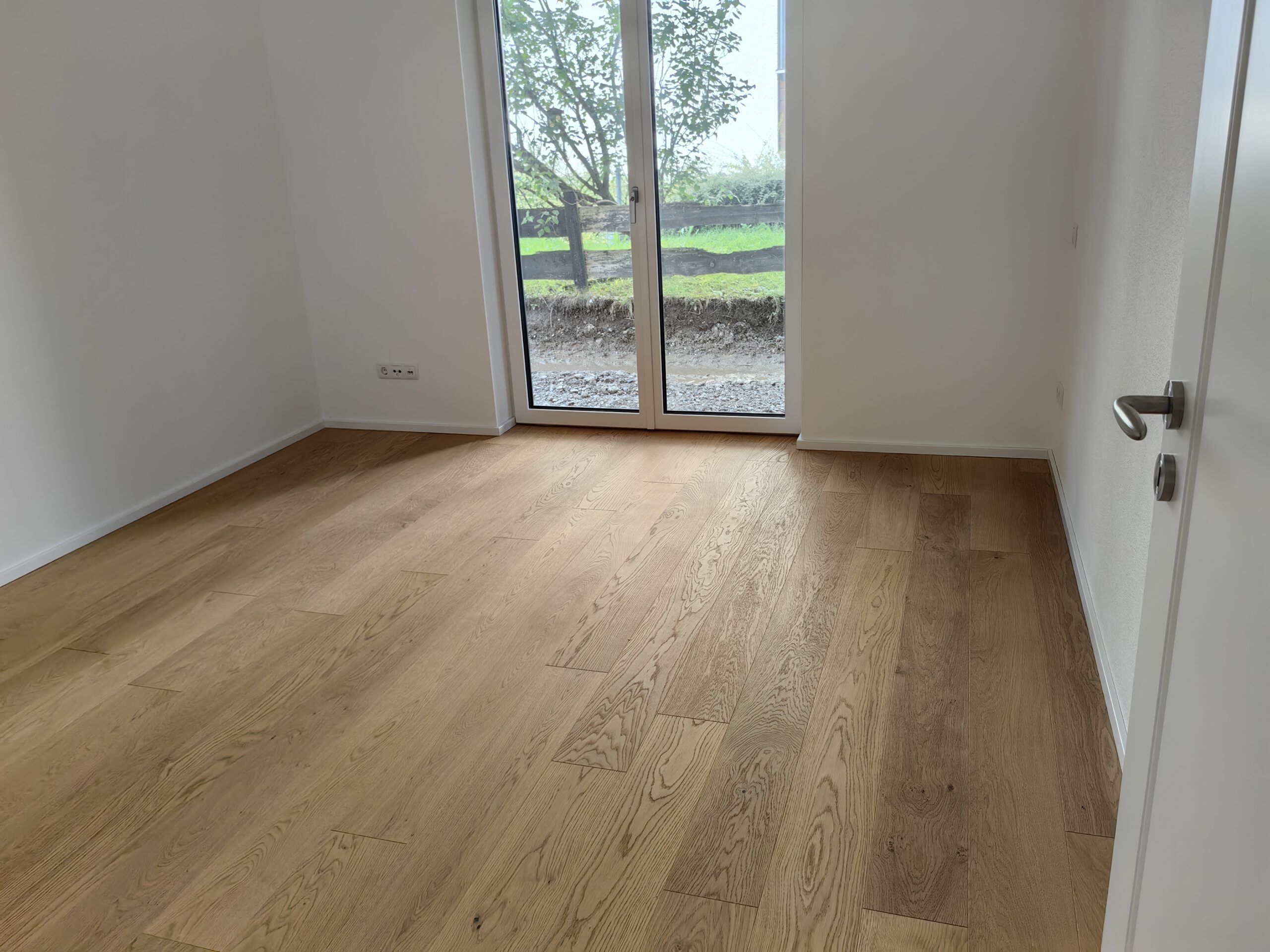

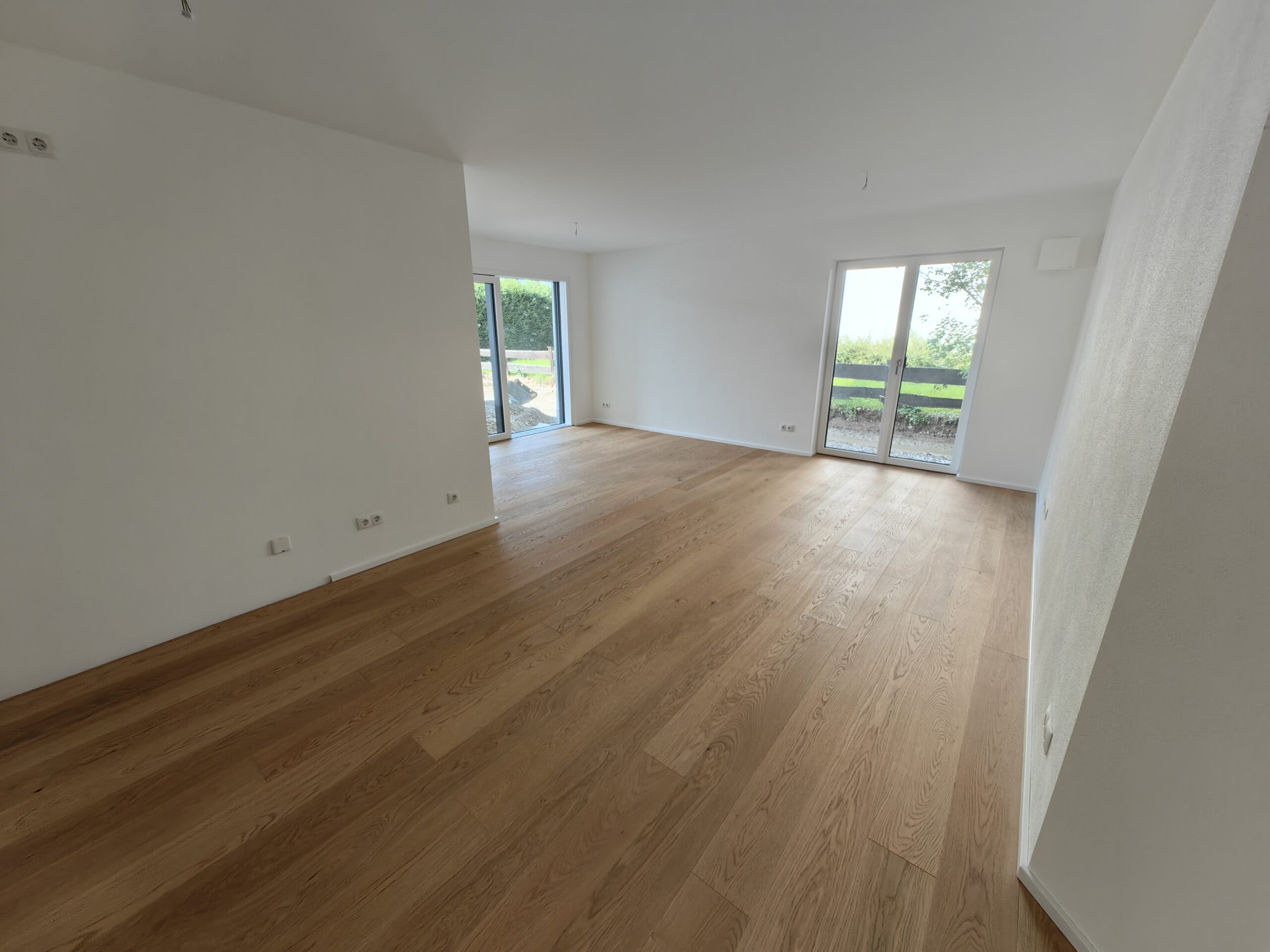

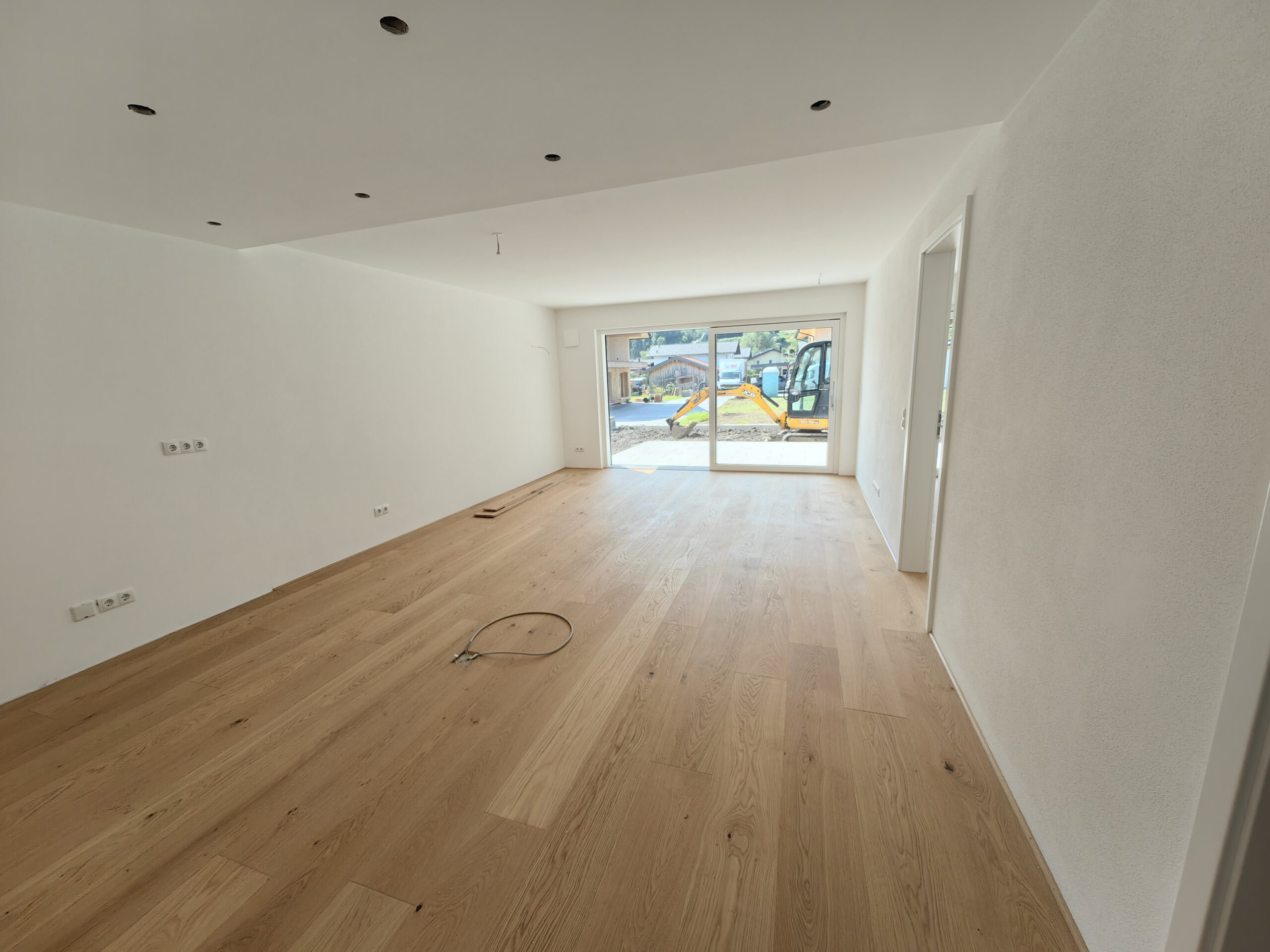

18.02.2025 – 25.06.2025  – FertigStellung der Wohnungen – Parkett, Bäder, Türen, Hausflur

18.02.2025 – 25.06.2025  – Abbau Gerüst – Fertigstellung Fassade

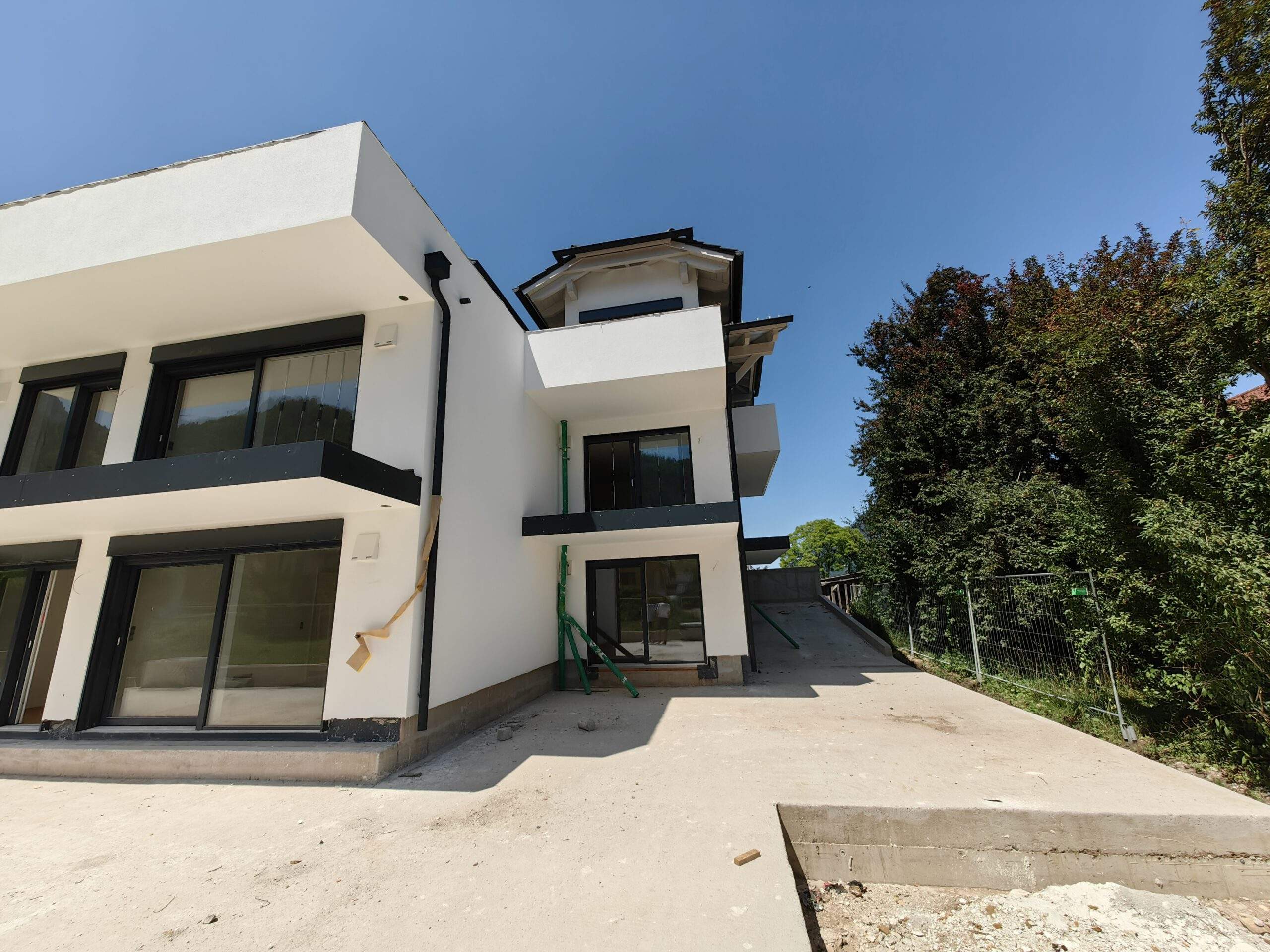

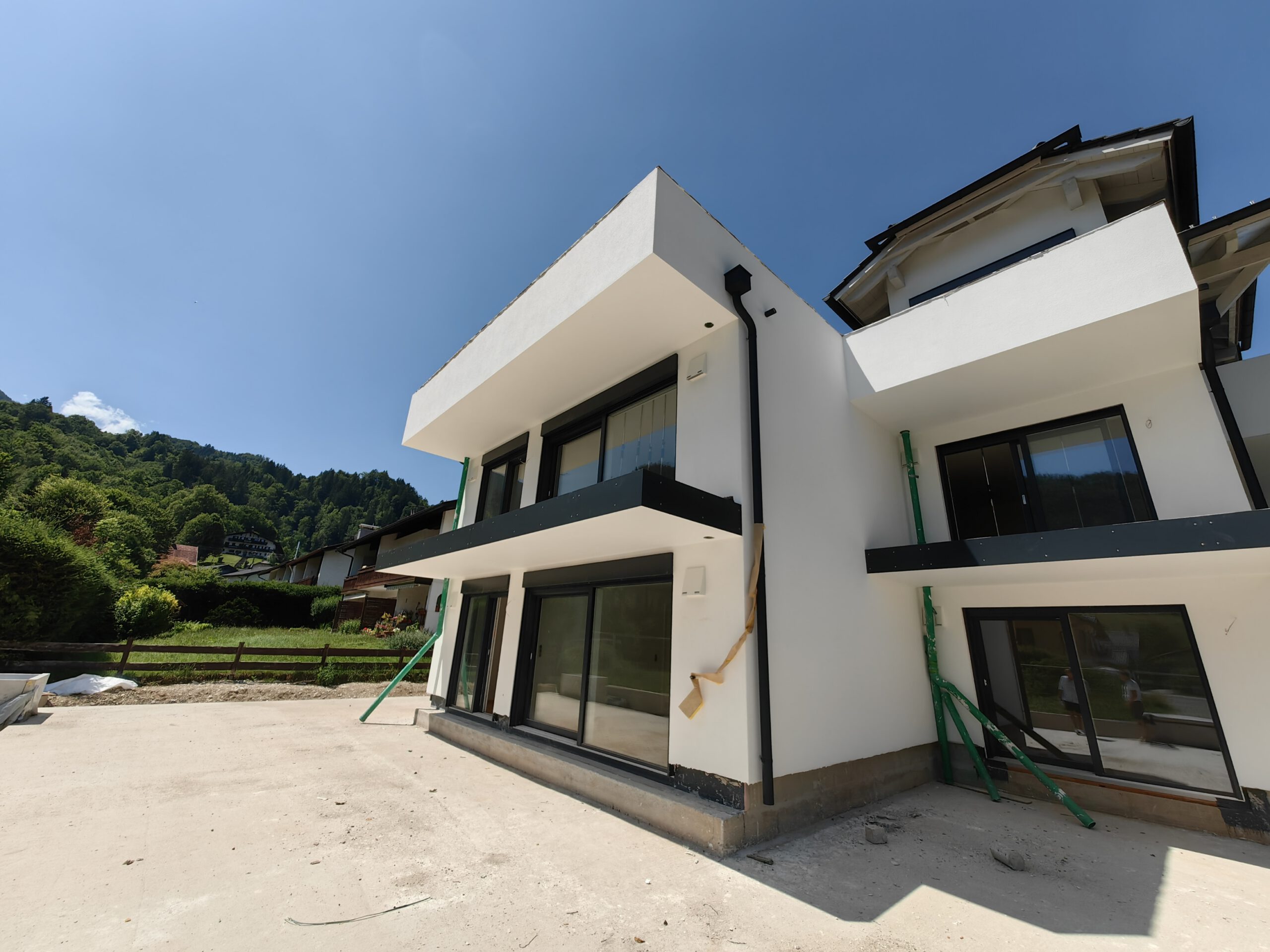

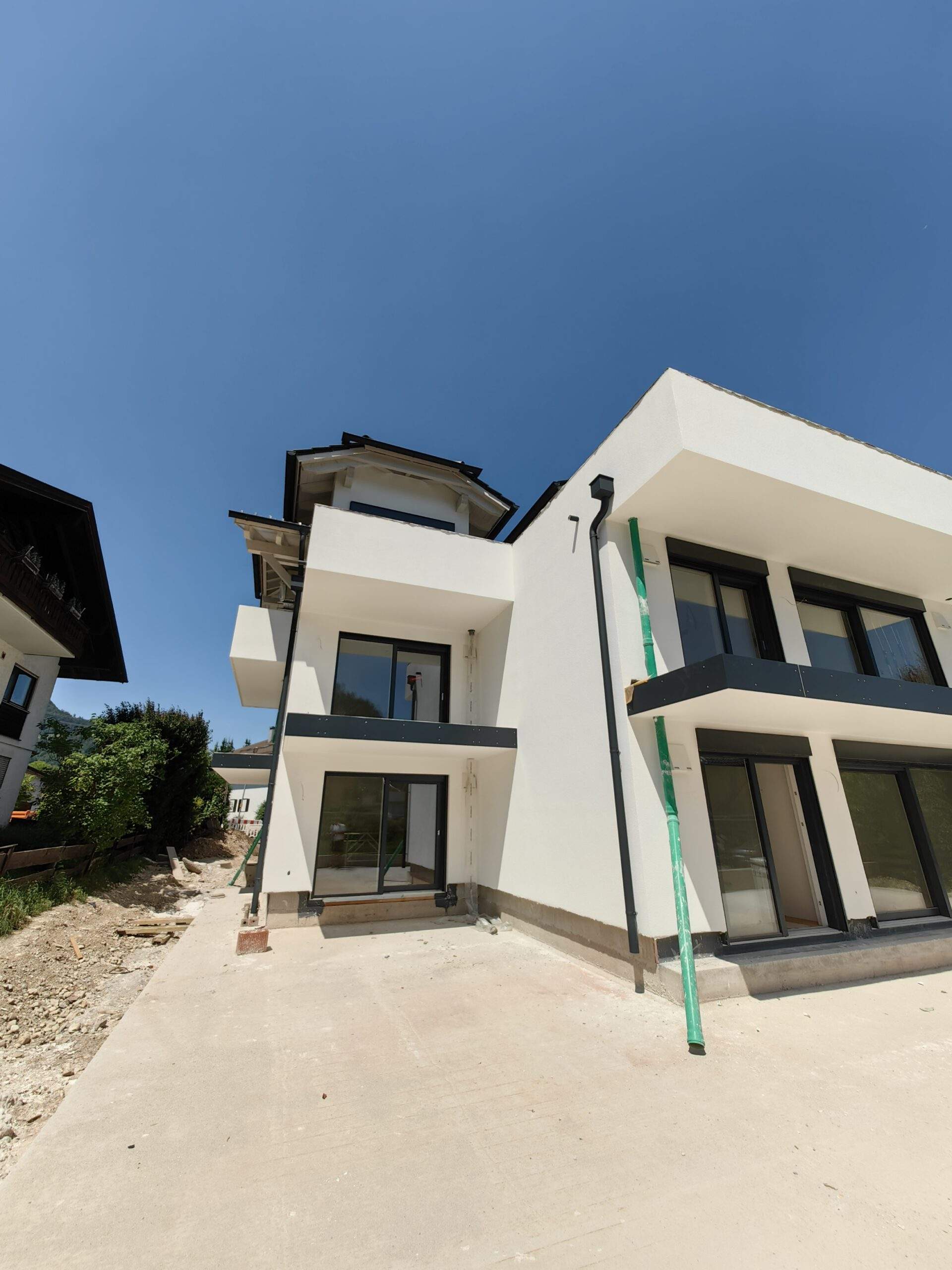

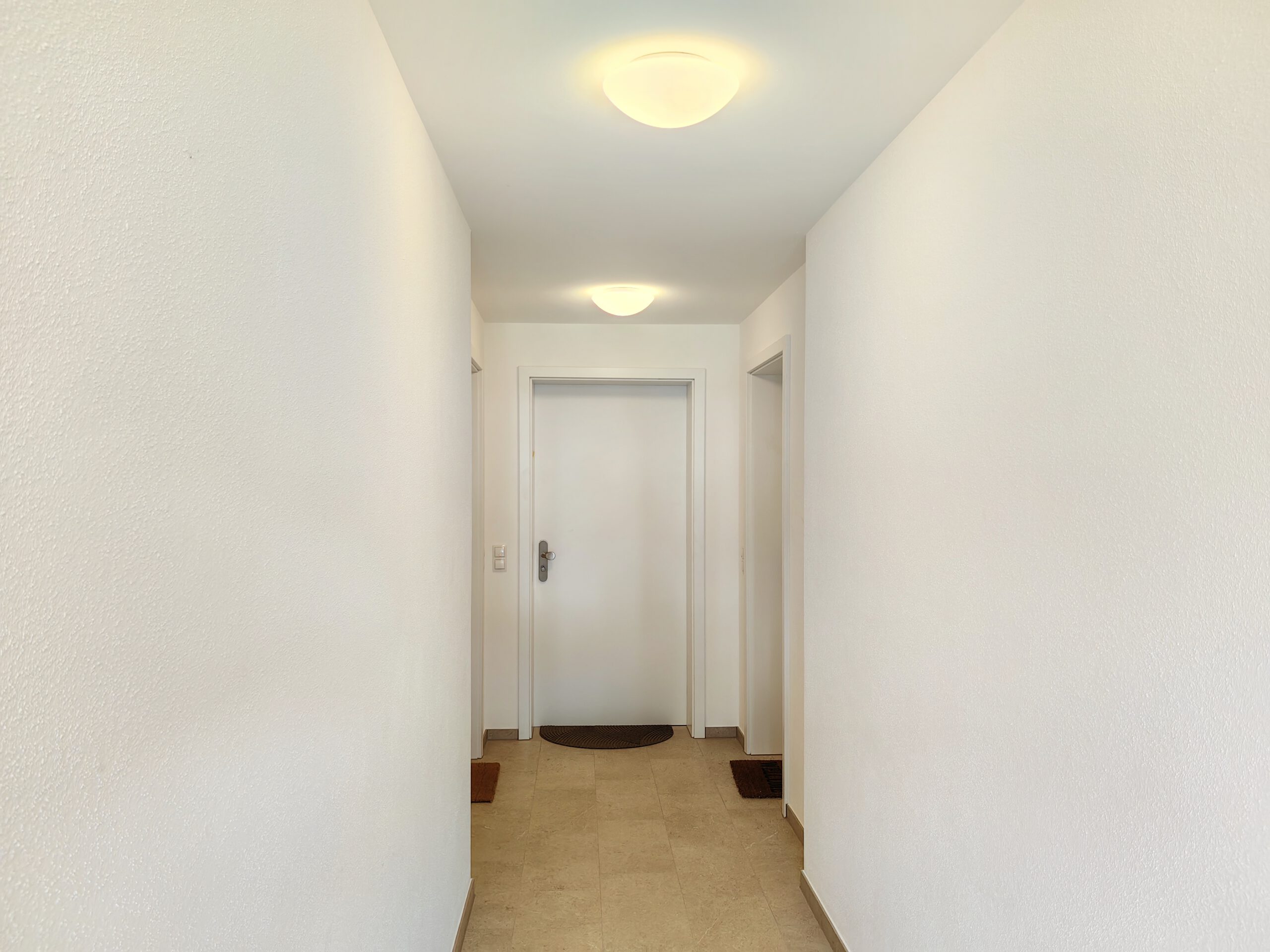

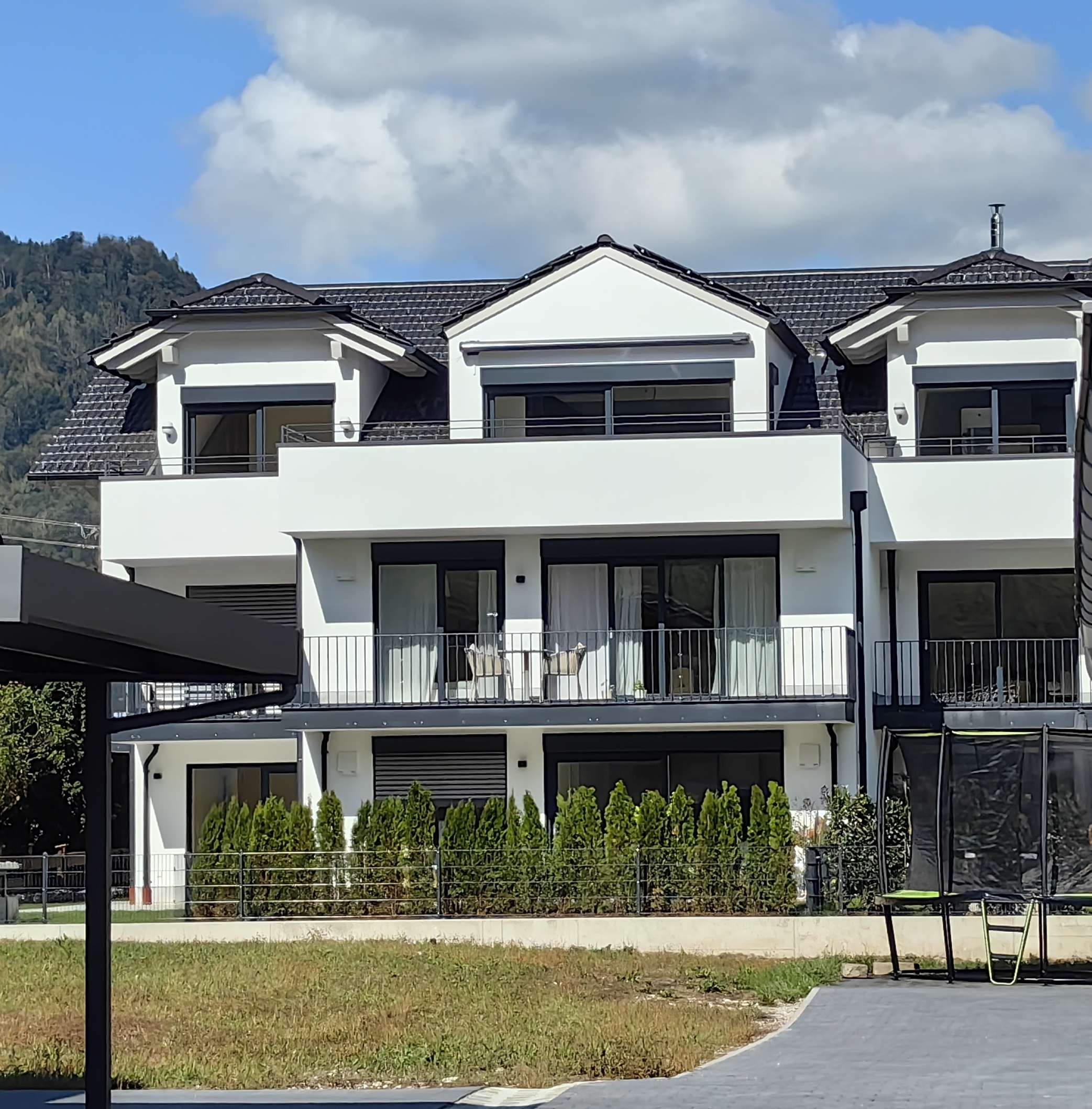

25.08.2025  – Übergabe der Wohnungen. Die Wohnungen wurden an die Käufer und neuen Eigentümer übergeben.

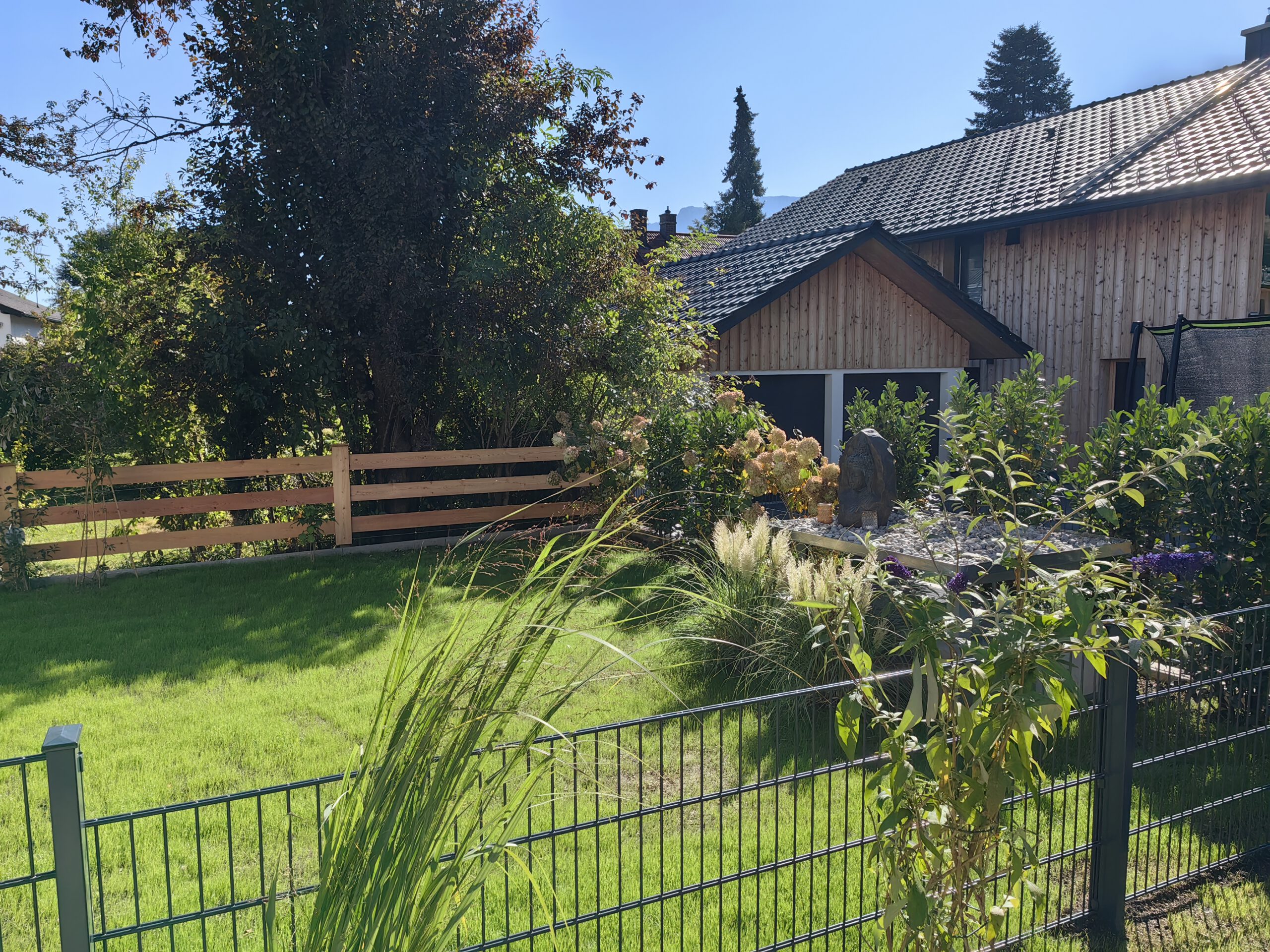

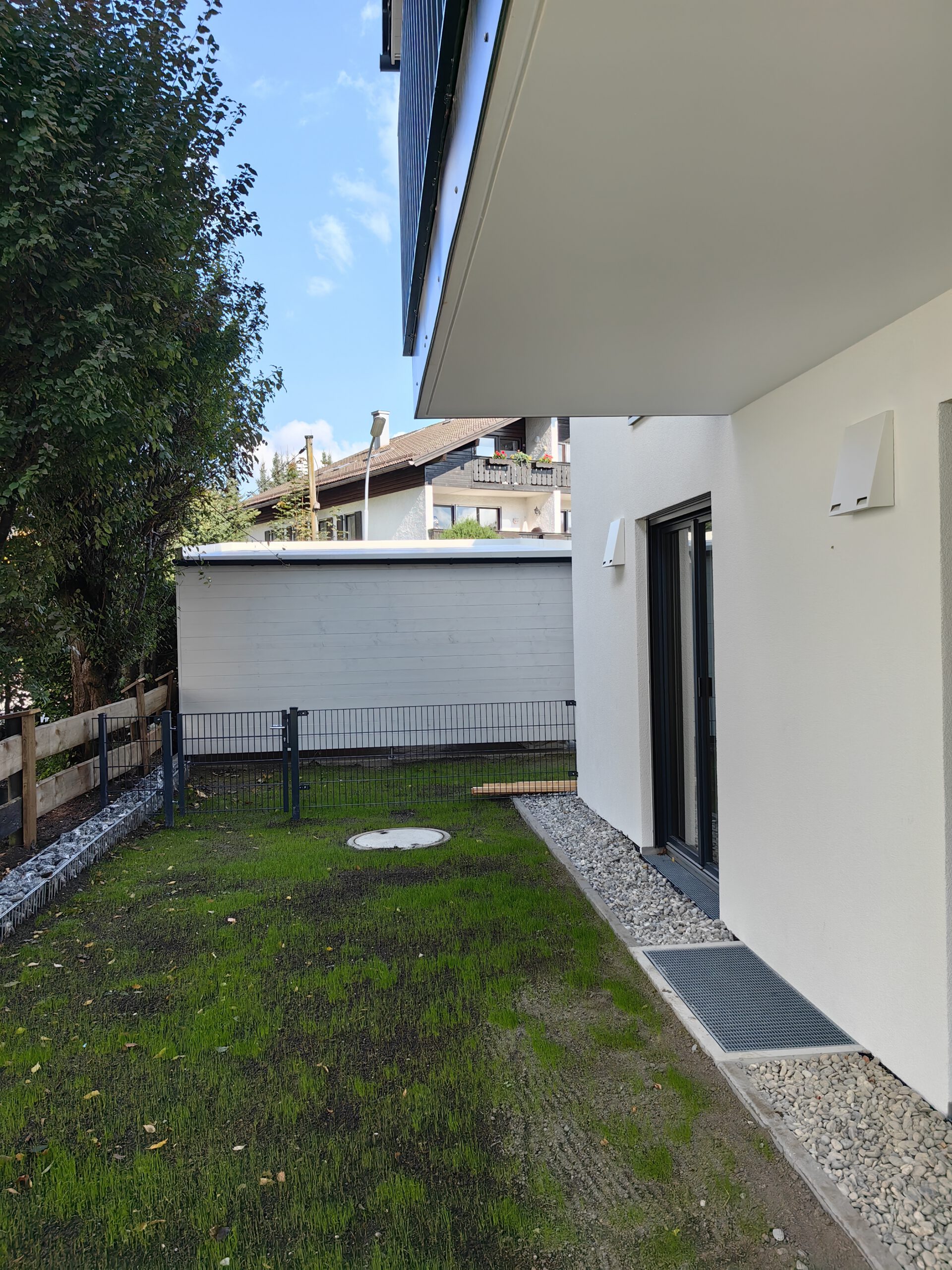

19.09.2025  – Übergabe des Gemeinschafts-eigentums. Das  Gemeinschafts-eigentum wurde an die Käufer und neuen Eigentümer übergeben.
